調達は事業運営に不可欠な要素であり、原材料の調達や設備の購入から事務用品の発注まで、ほぼすべての部門が関わっています。しかし、多くの企業の調達プロセスは、承認プロセスの混乱、責任の所在の不明確さ、サプライヤー管理の不備、支払いサイクルの長期化など、数多くの問題を抱えています。これらの問題は、最悪の場合、非効率性、コンプライアンスリスク、さらには汚職につながる可能性があります。
調達管理を標準化し、透明性を確保し、追跡可能にするにはどうすればよいでしょうか?その答えは、明確な調達フローチャートを作成することです。この記事では、調達フローチャートとは何か、その核心的な価値、標準的な記号、作成手順を体系的に説明し、いくつかのプロフェッショナルな調達フローチャートテンプレートを紹介します。
調達プロセスフローチャートは、企業の調達プロセス全体を図式的に表すツールです。企業の調達戦略、内部統制要件、サプライチェーンの特性に基づいて、調達活動を一連の整然としたステップに分解し、各ステップでインプット、アウトプット、責任者、意思決定ルールを明確に定義します。調達ニーズの提出から最終支払いまで、価格照会、価格比較、サプライヤー選定、注文承認、商品の受領と検査、請求書の照合、資金の払い出しなど、すべての段階を網羅しています。

調達プロセスのフローチャートを通じて、企業は以下のことが可能になります。
各工程における担当部署と役職を明確に定義する。
必要な管理ポイント(予算承認/予算外承認、緊急調達のためのグリーンチャネルなど)を設定する。
ボトルネックや重複部分を特定し、プロセスを最適化する。
新入社員向けに標準業務手順書を提供する。
監査および内部統制の基礎を提供するため。
企業の規模や調達の特性に応じて、調達プロセスはいくつかの種類に分類でき、それに対応するフローチャートも異なります。
一般的な調達プロセス:非生産資材または低価格の調達に適用でき、比較的簡単な手順で行われます。
入札および調達プロセス:大量調達または高額調達に適用され、入札公告、入札、入札評価などの複雑な手順が含まれます。
緊急調達プロセス:突発的なニーズに対応するための簡略化された承認プロセスですが、事後には承認を得る必要があります。
包括契約による調達プロセス:サプライヤーと長期契約を締結し、各購入ごとに直接発注を行う。
輸入調達プロセス:税関申告、商品検査、外貨両替などの特別な手続きが含まれます。
種類に関わらず、基本的なプロセスは同じです。以下では、最も一般的な一般調達プロセスを例に、詳しく説明します。
役割:需要部門、調達部門、財務部門、上級管理職、サプライヤー。
活動内容:申請書の提出、価格の問い合わせ、価格の比較、承認、発注、商品の受領、検査、支払い。
評価ポイント:予算超過は発生しているか?入札は必要か?受入試験は合格したか?
書類/様式:購入依頼書、問い合わせ書、見積書、発注書、倉庫受領書、請求書。
フローの方向:アクティビティ間の順序とデータ転送の方向。
ビジネスプロセス図と同様に、一般的に使用される記号には以下のようなものがあります。
角丸長方形/長方形:アクティビティ(例:「購入依頼書に記入する」)。
ダイヤモンド:判断/決定(例:「金額は50,000を超えているか?」)。
平行四辺形:入出力文書(「発注書」など)。
水泳レーン(水平/垂直方向の区分):異なる役割を区別する。
矢印:流れの方向。
円:開始/終了。

ステップ1:プロセスの範囲と目的を定義する。調達行動を標準化し、リスクを防止するために、プロセスの開始点(従業員が調達要求を提出する)と終了点(支払いが完了する)を決定する。
ステップ2:需要担当者、部門マネージャー、購買スペシャリスト、購買マネージャー、サプライヤー(外部) 、倉庫マネージャー、財務担当者など、関係するすべての役割をリストアップします。
ステップ3:主な活動を時系列順に書き出す。
ステップ4:スイムレーン図(部門横断型フローチャート)を作成する
ProcessOnで、「スイムレーンチャート」テンプレートを選択して新しいチャートを作成します。スイムレーンを水平方向または垂直方向に設定し、アクティブなノードを配置して、決定基準を追加します。

5 :フローチャートが実際のプロセスと一致しているかどうかを関係部署に確認してください。検討事項としては、緊急調達のための優先ルートがあるか、返品や交換はどのように処理されるか、商品が受入基準を満たさなかった場合はどうなるかなどが挙げられます。これらの異常なプロセスは、サブプロセスとして追加することができます。
6 :調達プロセスのフローチャート全体をPNGまたはPDFファイルとしてエクスポートし、調達ポリシー文書に埋め込むか、印刷して調達部門に掲示します。
成熟した調達プロセスのフローチャートは、「正常系」だけでなく、起こりうる様々な異常事態も考慮に入れるべきである。
承認・却下:部門マネージャーが申請を却下した場合、申請書類は修正または取り消しのために申請者本人に返送されます。
価格が予算を超過した場合:価格比較の結果が予算を超過した場合は、新たな価格照会または入札手続きを開始する必要があります。
商品が受入基準を満たさない場合は、供給業者に返品し、品質異常を記録し、交換または返金を要求してください。
請求書の不一致:請求書の金額または数量が注文金額または数量と一致しない場合、再発行のためにサプライヤーに返送されます。
緊急調達:一部の承認手続きを省略するが、後から承認し、その理由を明記する。
これらの分岐は、ひし形の決定ボックスと複数の出口を使用して表現できます。たとえば、「承認」ノードの後に「適格か?」という判定を追加します。はい → 商品は承認されます。いいえ → 商品は返品されます。

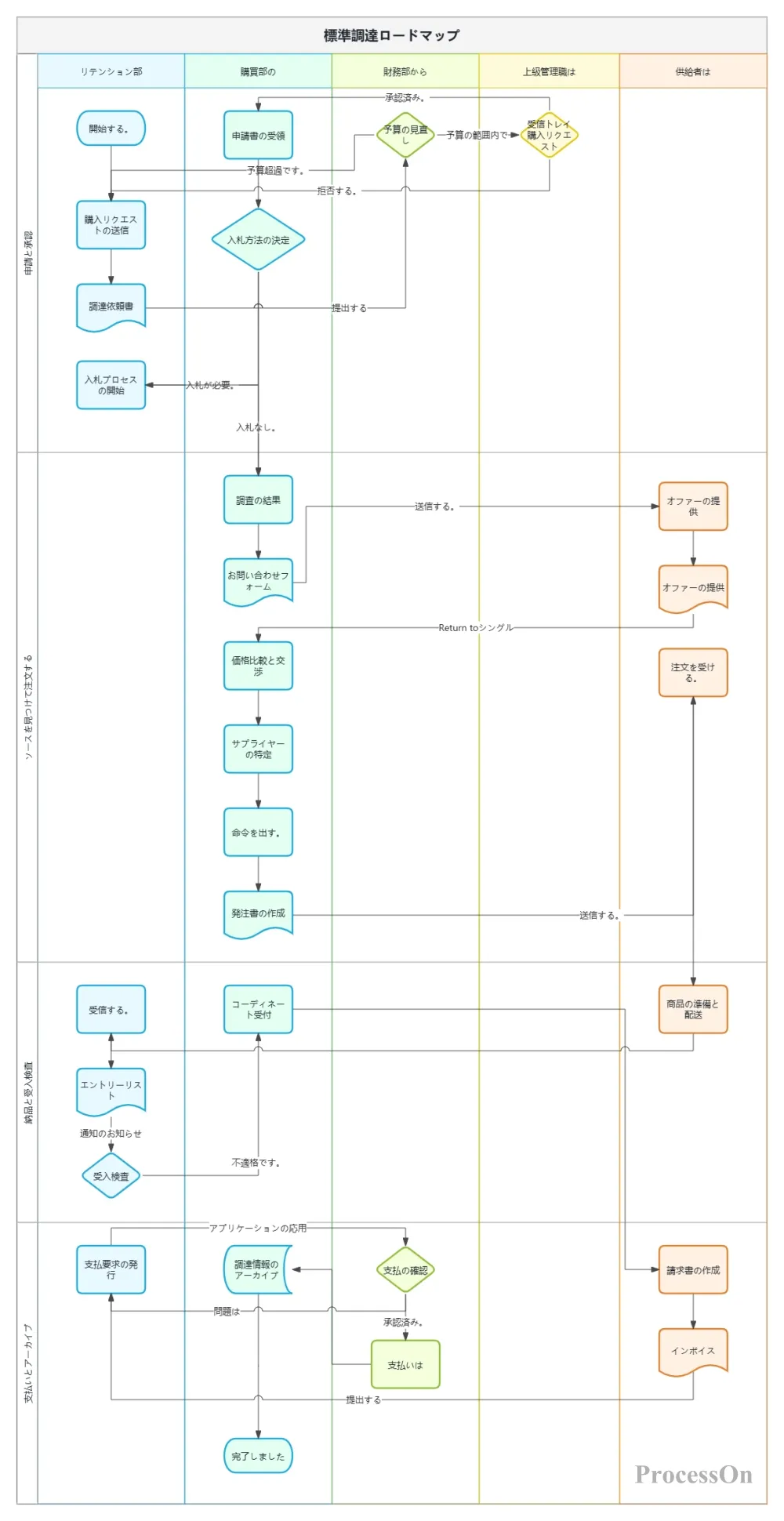

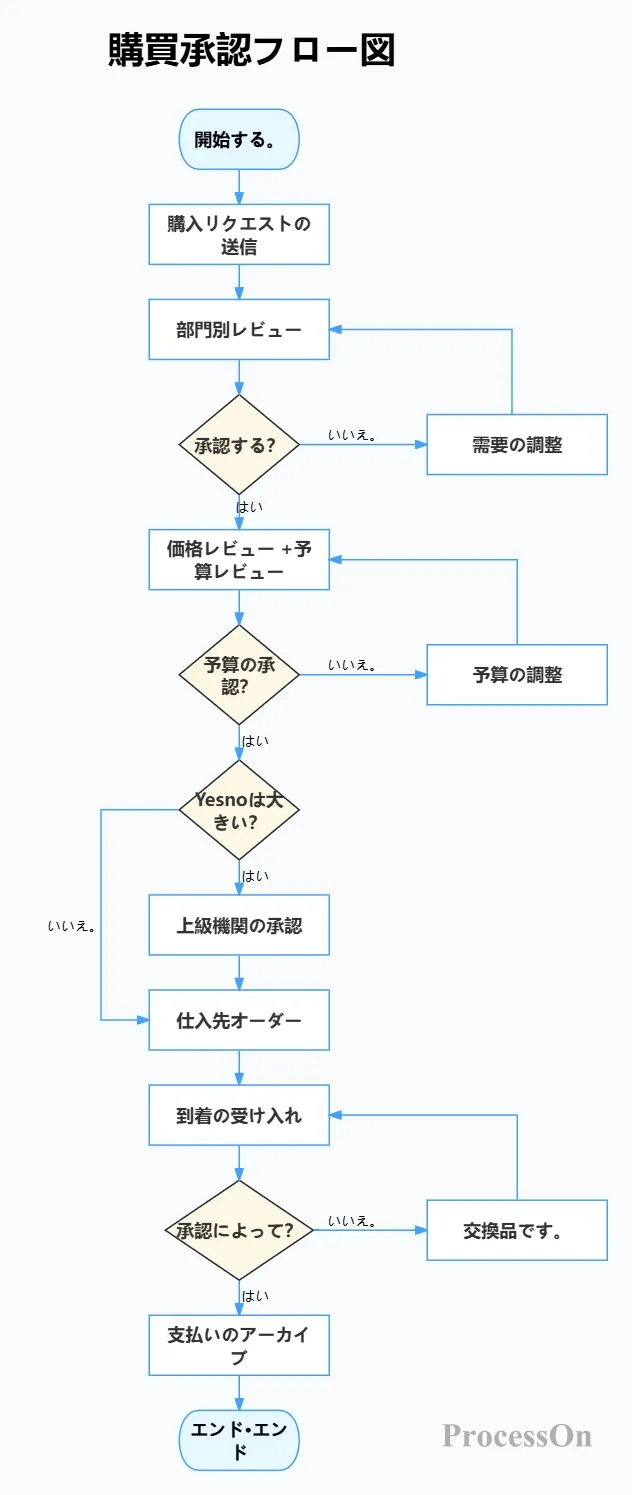

ProcessOnは、参考となる豊富な調達フローチャートのテンプレートと例を提供しており、クローン機能で簡単に作成できます。以下に、共有テンプレートの一部をご紹介します。

調達プロセスのフローチャートは、単なる方針文書の図解ではなく、企業調達管理のデジタル変革の出発点でもあります。プロセスが明確になれば、フローチャートをさらに発展させて、フォームシステム(OA承認ワークフローなど)、ERP調達モジュールに変換したり、サプライヤーシステムと統合して自動補充を実現したりすることも可能です。
このすべての基盤となるのは、正確で標準化された、読みやすい調達プロセス図です。さあ、ProcessOnを開いて、あなたが最もよく知っている調達プロセスから図を描き始めましょう。「事務用品の発注」であれ、「数百万ドル規模の機器入札」であれ、1つの図があれば、すべての関係者が理解を深め、効果的に実行できるようになります。
